方正富邦基金顺利完成 UPS电池更换工作

标签:中洲汇丰 发布时间:2023-5-16

为确保基金公司机房网络和系统的持续、可靠、安全运行,做好机房的管理和运维工作,中洲汇丰公司于5月份第二周未,与相关专家共同完成了数据机房大功率UPS(不间断电源)蓄电池更换工作,从而提高了基金公司在停电、断电等突发情况下的应急处理能力。

为确保基金公司机房网络和系统的持续、可靠、安全运行,做好机房的管理和运维工作,中洲汇丰公司于5月份第二周未,与相关专家共同完成了数据机房大功率UPS(不间断电源)蓄电池更换工作,从而提高了基金公司在停电、断电等突发情况下的应急处理能力。

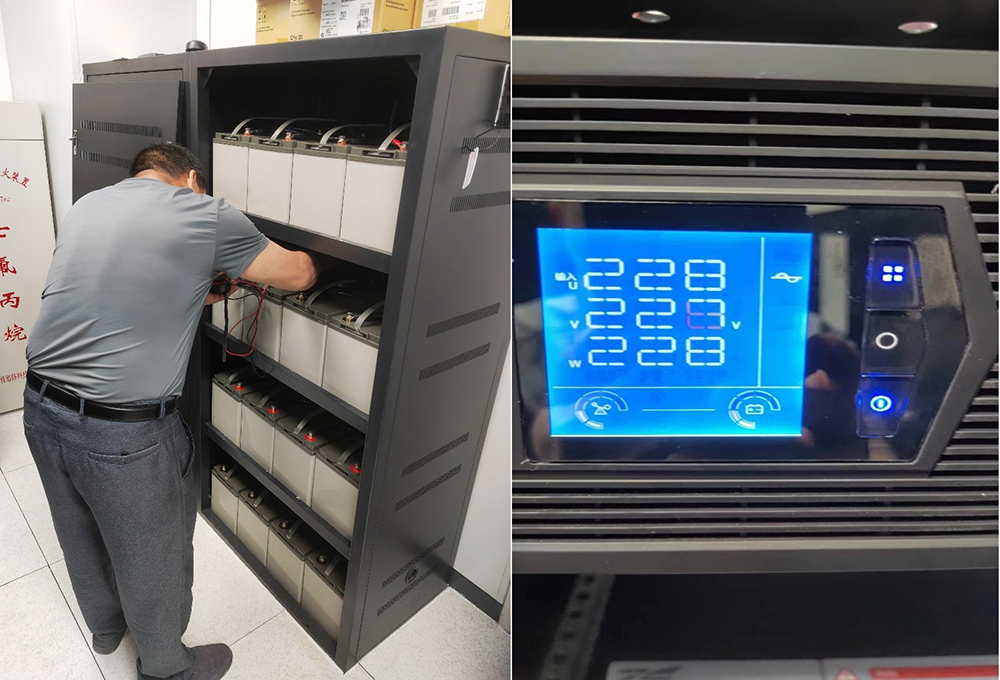

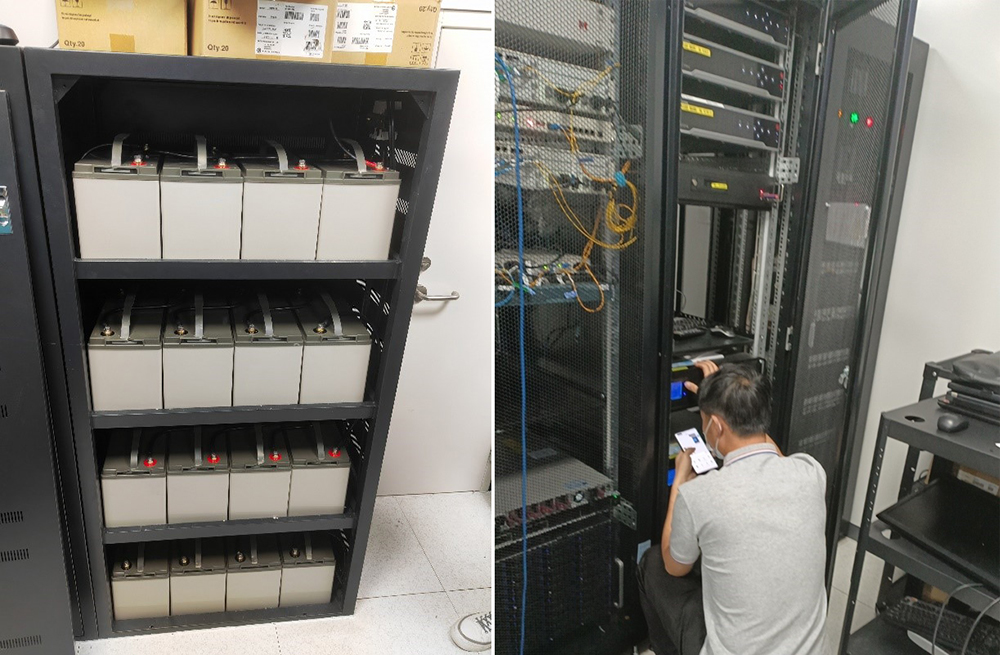

  UPS蓄电池更换是在不影响、不中断基金公司各项业务的前提下完成的。按照需求变更流程,实施方案提前向大厦物业及客户进行了变更报备,变更的时间点选择在周未进行。此次共计更换两台UPS主机配套的64节蓄电池。由于单组电池是电压400V的直流电,操作风险高,我部技术人员制定了专门的施工方案及应急预案。在实施前期,对机房以及电池间进行了详细的勘查,做好各项准备工作;实施过程中,严格遵守安全施工规范,依照实施流程稳步进行,并由我部员工全程指挥和监督;实施完成后,观察记录UPS主机的各项参数,并进行了市电断电测试,确保此次变更实施有效、无差错。

  更换蓄电池,牵涉到机房环境的安全运行,是一个重要且复杂 的工程。此次变更能够成功,得力于事前充分的准备工作、事中规范的操作流程、以及事后详尽的校验标准,尤其是在施工环节零差错、零故障,保障了中心机房系统及设备的稳定运行。在此,也感谢办公室以及监察部对此次变更工作提供的便利与支持。
